Démêler un tableau commun en rénovation. (suite 3)
3éme Jour du chantier
Étage : Jour Noir de l'identification d'un défaut de ligne

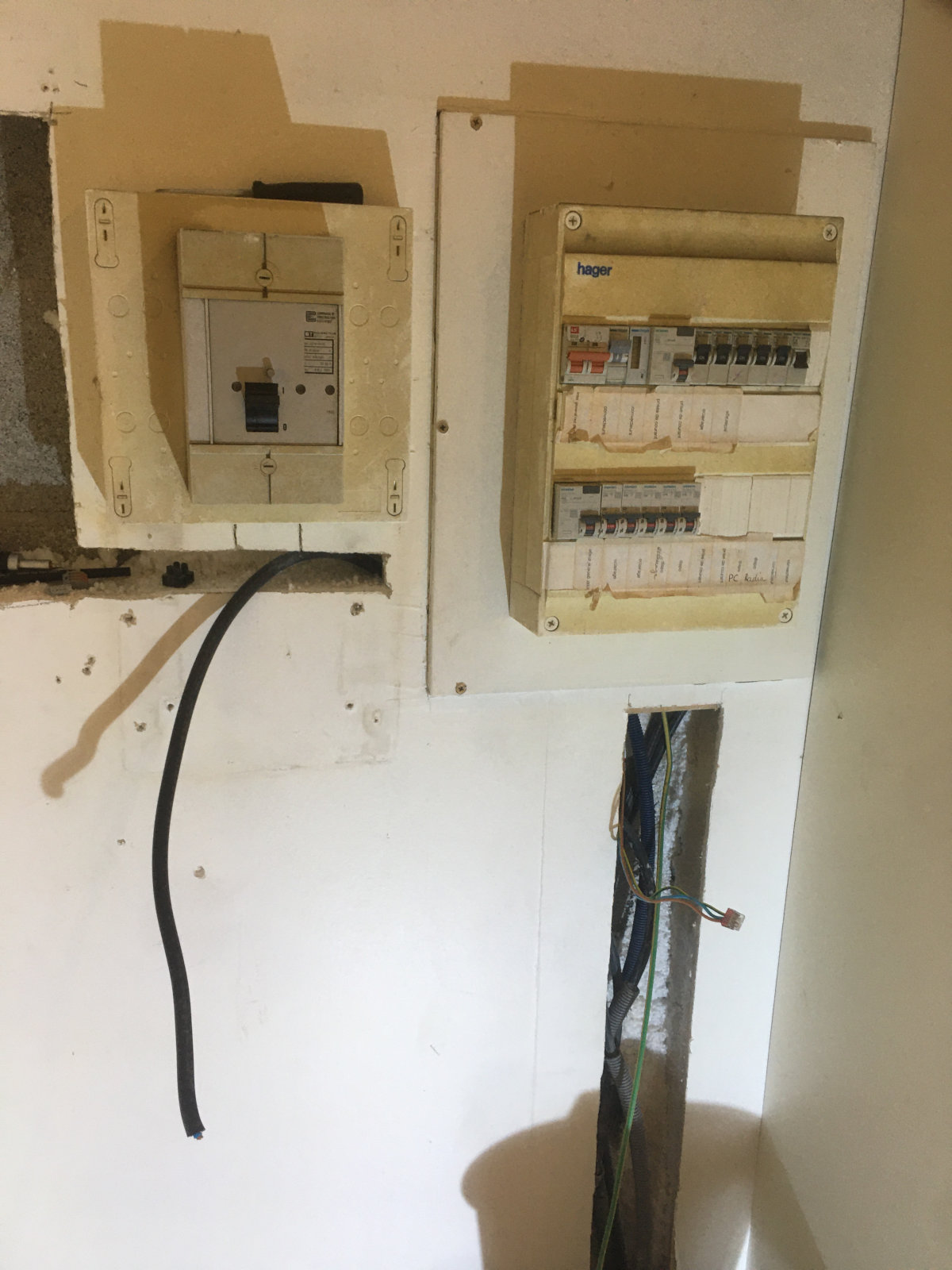

Classique de tout chantier, l'imprévu du défaut éléctrique lors de la constitution du nouveau tableau.

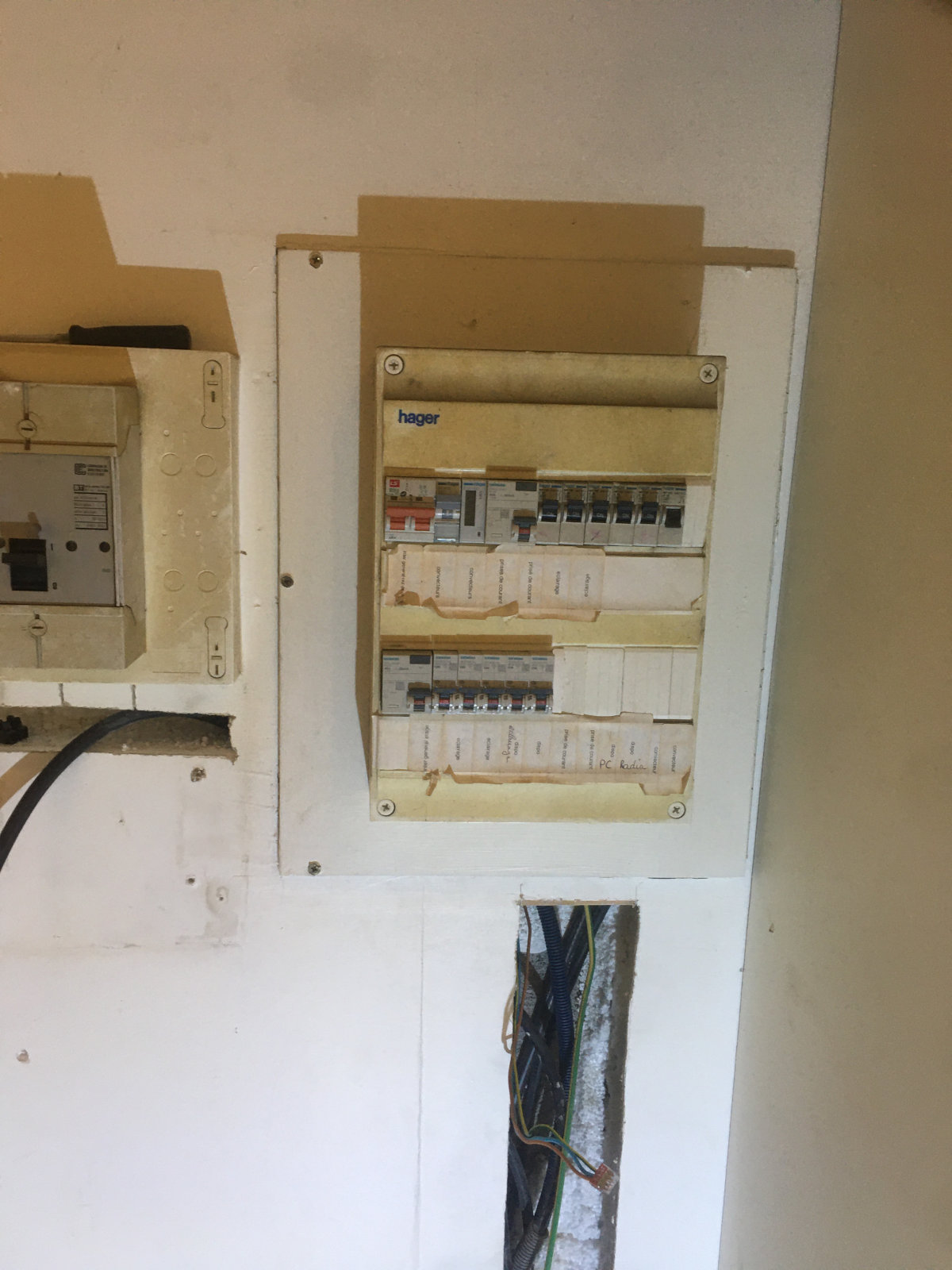

Après avoir rétablis les convecteurs et la majorité des prises, les vas-et-viens etaient câblés à l'arriére du tableau.

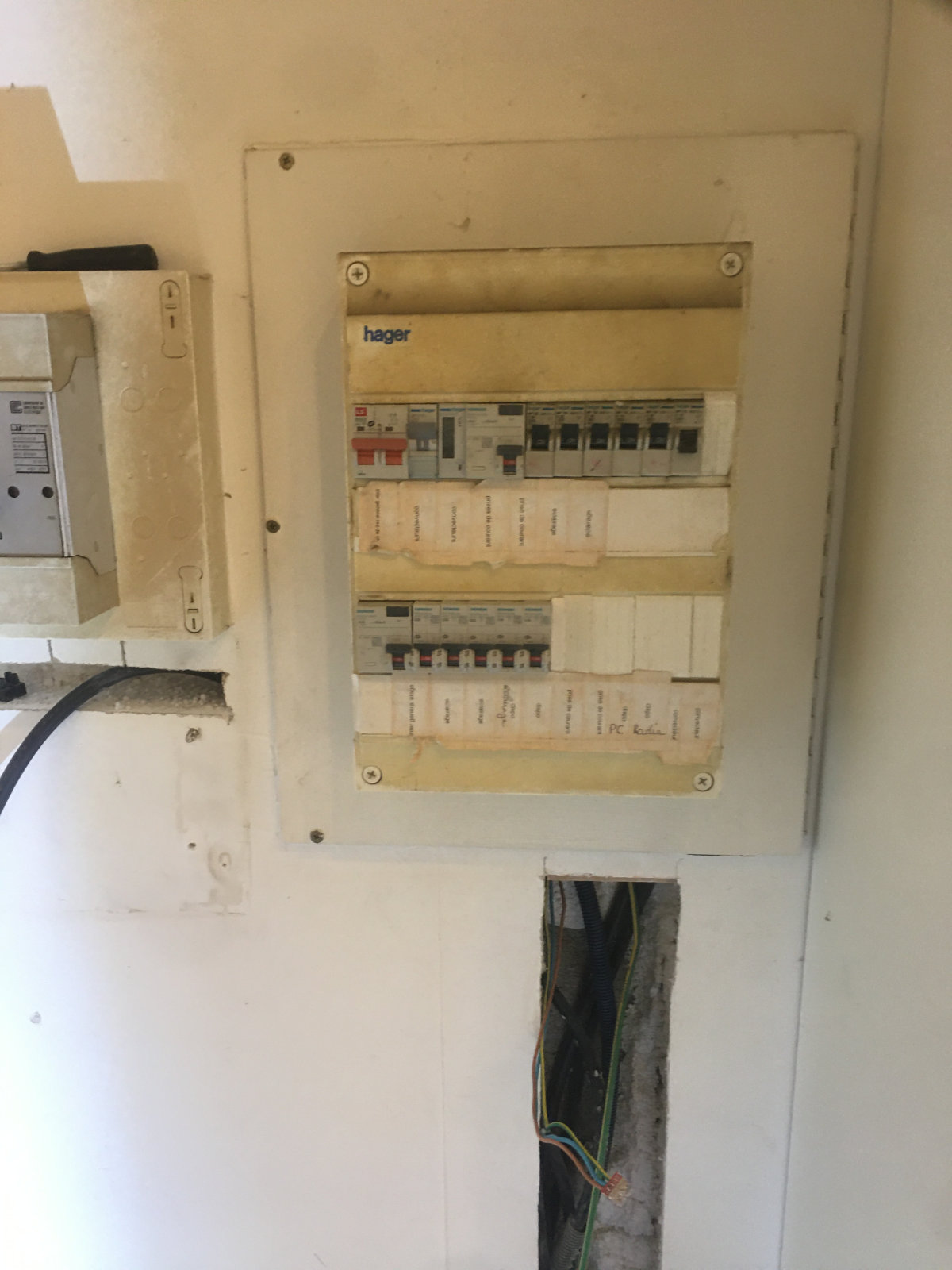

Lors du rétablissement de la lumière à la salle de bain, composée de 3 vas-et-viens : 1 pour le couloir, et 2 commandes de luminaires de la salle de bain
une des deux commandes fit sauter les deux différentiels du tableau dédié.
